群策群力 | 聚焦外場裝配攻堅 力保項目按期交付
發布日期: 2025-07-18 00:00:00
動裝公司肩負著國家核電建設的重要使命,主要承擔軸封、屏蔽等重點核電項目核心設備的制造及現場安裝工作。循環水泵是三門核電站重要的輔助設備,其核心作用是為核電機組的循環水系統提供動力,保障機組安全、穩定運行。三門循泵雖為輔助設備,卻是核電站熱力循環、安全防護、效率提升的 “冷卻心臟”,其穩定運行直接關系到核電機組的安全性、經濟性和環保性。

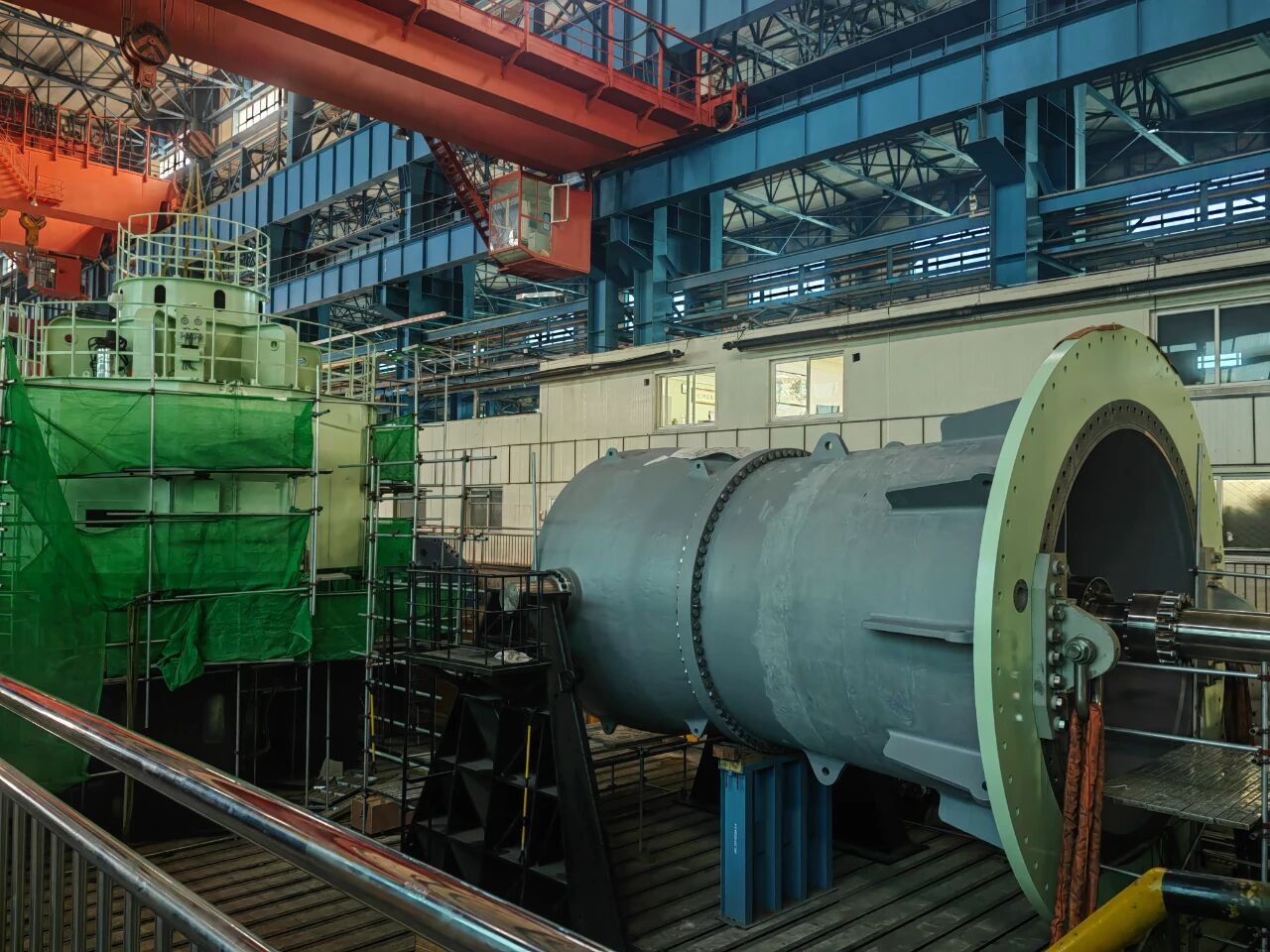

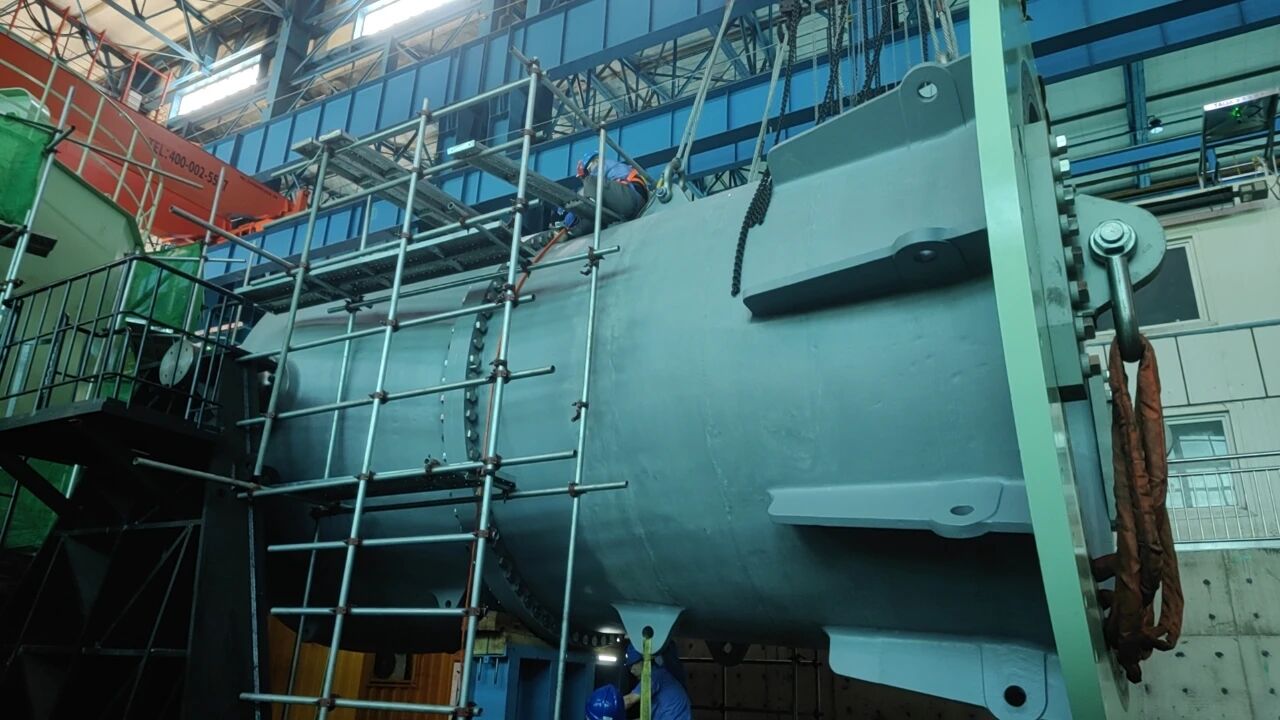

三門循泵項目已完成三臺交付,目前第四臺正在秦皇島重裝外場地已進入最后的裝配收尾階段,由于電機及泵的工件噸位大(超過300噸)、體積大以及場地環境、多方協同的復雜性,都增加了現場裝配的難度。動裝公司核電制造部堅決落實公司職代會要求,派出部門要扛起主體責任。由部門管理人員同裝配、鉗工、焊接、接線、清潔、噴漆、檢驗等15人組成現場攻關團隊,在過程中通過系統化、精細化的管理,強化團隊分工與協作,打破部門壁壘,加強跨部門協作,壓實裝配質量、效率與安全工作,成為項目順利交付的關鍵。

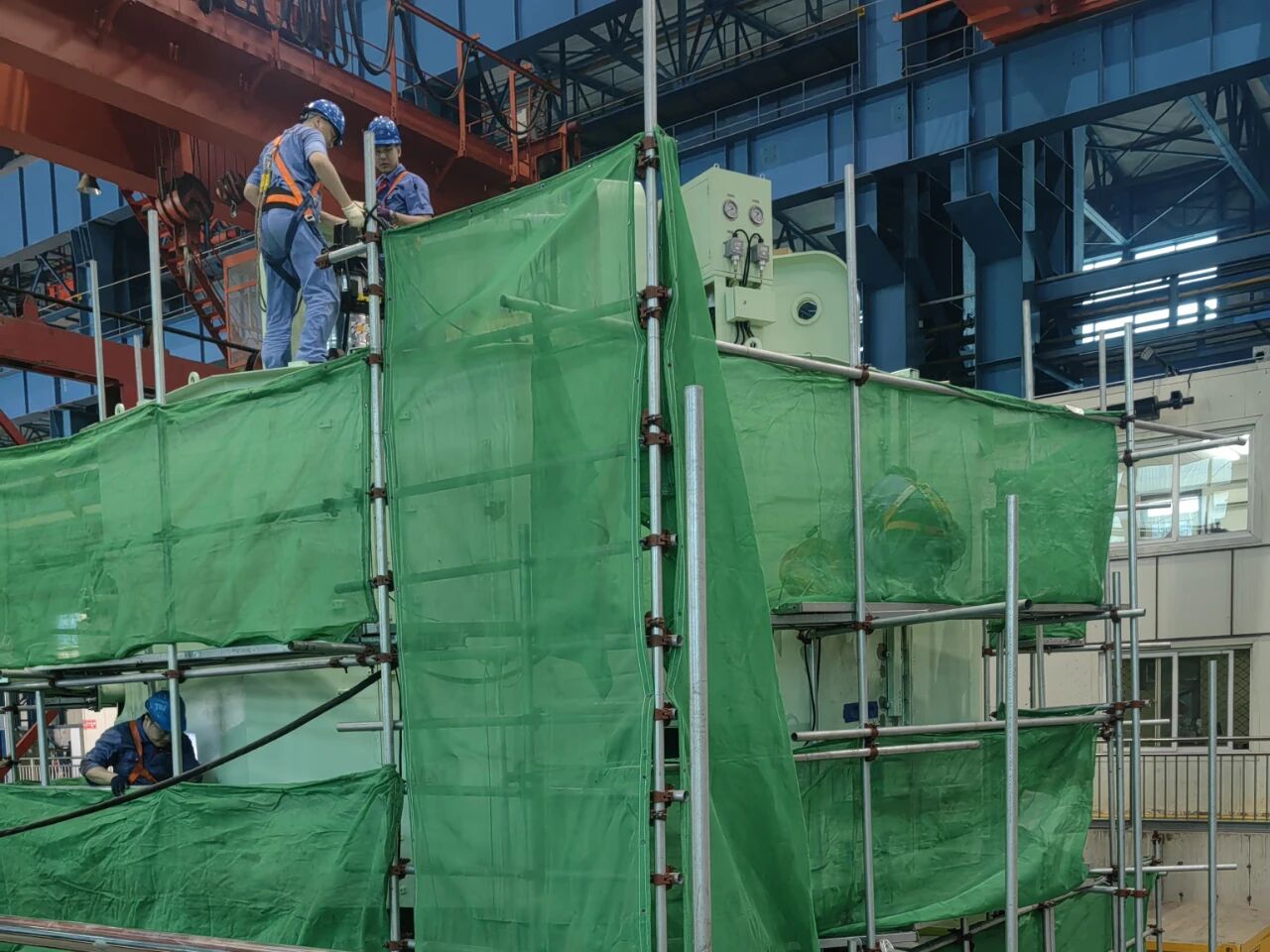

充分發揮黨員先鋒模范作用,攻堅克難保交付。面對用戶急需的情況下,計劃由正常裝配周期20天壓縮到10天。黨員王佳同志作為現場負責人細致分解計劃到小時,提前識別內外部資源,提前準備缺件、工具,協調重裝公司場地、吊車、焊機等資源,根據作業過程質量與安全要求及人員技能統籌安排人員班次。面對現場裝配過程中紛繁復雜的環境條件,能夠帶領全體人員始終保持不畏艱辛、迎難而上的精神狀態,堅決完成任務節點。黨員葉明星同志作為現場裝配工長充分發揮個人技能優勢,在關鍵工序中能夠帶領裝配人員完成裝配難點工序,在時間緊任務重的情況下帶領裝配人員連班加點、克服現場40度的高溫潮濕環境、主動想辦法不怕 “苦、臟、累” ,保證了裝配工序按節點完成。黨員王洋同志在完成電機接線工作的同時也能兼職配合搭架子工作。一個黨員一面旗幟,在現場黨員先鋒模范作用的帶動下,團隊成員攻堅克難、保質保量地提前完成了交付任務。

壓實現場質量、安全管理。外場地裝配的質量直接關系項目使用壽命與運行安全,現場團隊將質量管理觸角延伸至每個細節。堅持問題導向,注重責任落實,保證現場裝配、清潔等各環節細致執行“三防”工作,堅決防住異物,杜絕因為磕碰問題出現的質量問題,保證高質量交付。嚴格現場安全管理,加強現場危險源登高作業、重點要害部位的管控,嚴格執行 “崗前交底 + 實時巡查”堅決守住外場地安全底線。

結合多年外場安裝服務管理經驗,動裝公司逐漸探索出一套適配外場地特點的管理模式,在復雜環境中實現 “質量、效率、安全” 的平衡。通過團隊、流程、質量、安全、效率等五大維度的精細化管理,以更嚴謹?shù)膽B(tài)度和更專業的追求不斷夯實外場地管理,堅決扛起主體責任,目標在沈陽、青島、葫蘆島、成都、秦皇島等外場地項目中實現 “零事故、零投訴、按期交付”的目標 。為各類核電項目的順利實施提供更堅實的保障,為建設世界一流核主泵研制基地而不懈奮斗!
